Cải tạo một căn hộ thường mất 8 tuần và một khoản tiền lớn. Điều khách lo nhất không phải là đẹp hay xấu, mà là không biết chuyện gì sẽ xảy ra tiếp theo. Chúng tôi làm gì ở từng bước, mất bao lâu, và khách hàng nhận được giấy tờ gì trong tay.

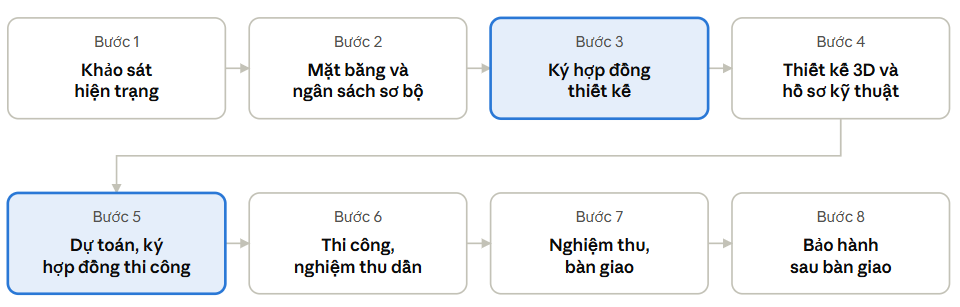

8 bước khảo sát đến bảo hành

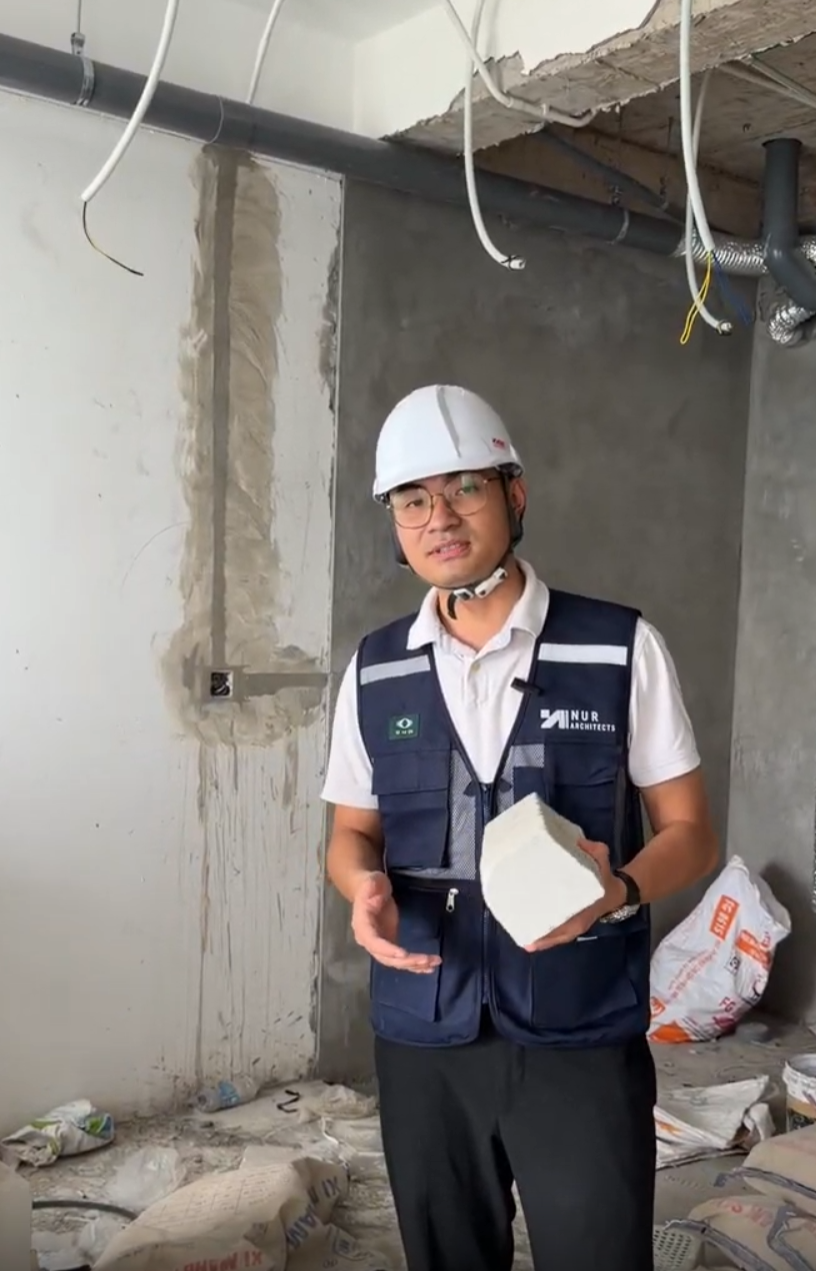

Làm gì: KTS đến tận căn hộ đo đạc, chụp ảnh hiện trạng, kiểm tra đường điện nước, trần, sàn, tường, và nghe nhu cầu, ngân sách của gia đình.
Thời gian:1–2 giờ tại nhà
Khách hàng nhận được: Biên bản khảo sát kèm ảnh hiện trạng và bản đo kích thước.
Chi phí: miễn phí

Làm gì: Đưa ra phương án bố trí mặt bằng và một khoảng ngân sách dự kiến theo mức hoàn thiện.
Thời gian: 2 ngày
Khách hàng nhận được: Bản vẽ mặt bằng bố trí, bảng ngân sách theo khoảng (thấp – cao) có ghi rõ giả định.
Làm gì: Chốt phạm vi thiết kế, số lần chỉnh sửa được bao gồm, thời hạn giao hồ sơ.
Khách hàng nhận được: Hợp đồng thiết kế ghi rõ số lần chỉnh sửa và phí.
Làm gì: Dựng phối cảnh 3D từng phòng, chỉnh sửa theo góp ý, sau đó triển khai bản vẽ kỹ thuật để thi công.
Thời gian: 3 tuần
Khách hàng nhận được: Phối cảnh 3D; bộ bản vẽ kỹ thuật (mặt bằng điện, nước, trần, đồ gỗ); danh mục vật liệu có tên hãng và mã màu.
Làm gì: Bóc khối lượng từng hạng mục từ bản vẽ, ra dự toán chi tiết; thống nhất tiến độ và điều khoản.
Khách hàng nhận được: Bảng dự toán ghi rõ khối lượng, đơn giá, vật liệu (hãng, mã, độ dày) cho từng hạng mục; hợp đồng có tiến độ theo ngày, lịch thanh toán, điều khoản phạt chậm tiến độ, bảo hành.

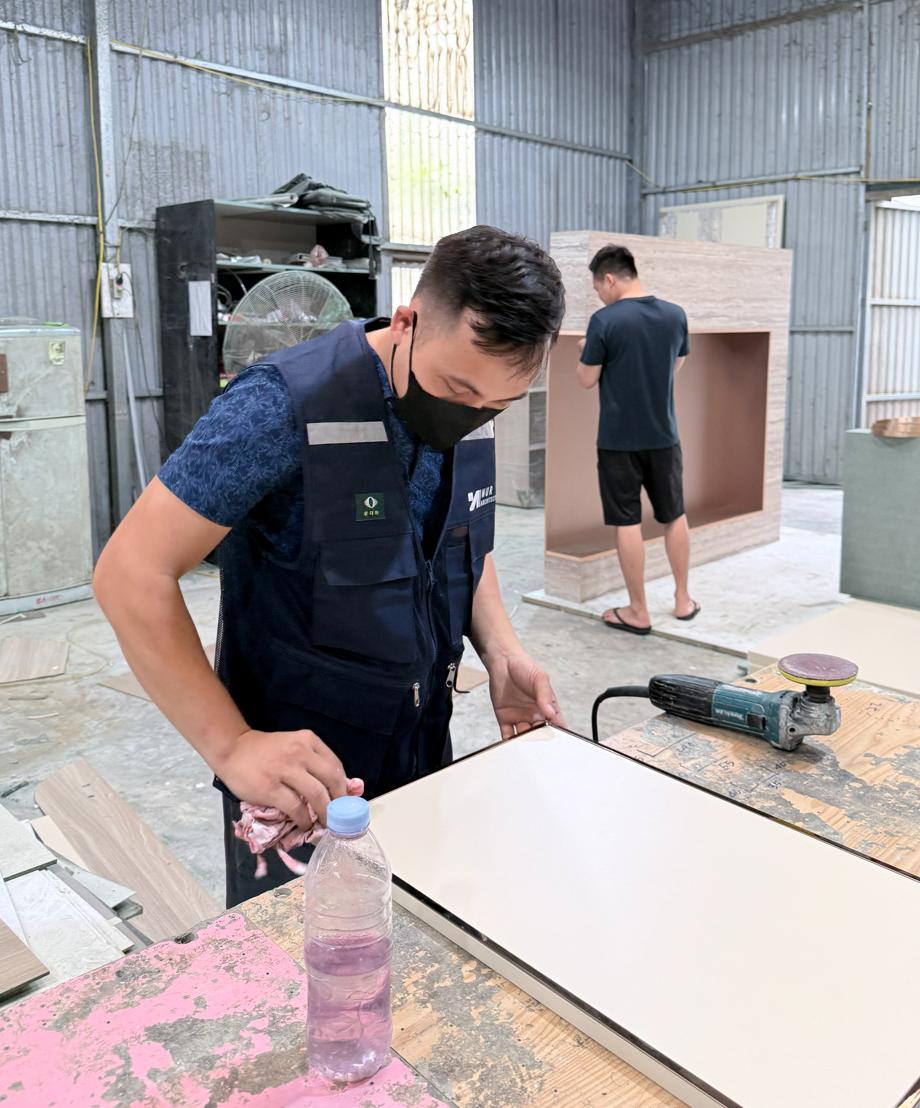

Làm gì: Cải tạo, đi điện nước, chống thấm, làm trần – tường – sàn. Đồ gỗ sản xuất tại xưởng
Khách hàng nhận được: Báo cáo ảnh định kỳ, biên bản nghiệm thu từng giai đoạn.


Làm gì: Vệ sinh công nghiệp, cùng chủ nhà đi kiểm tra từng phòng, lập danh sách lỗi và sửa xong trước khi bàn giao.
Anh chị nhận được: Biên bản bàn giao, bản vẽ hoàn công đường điện nước, hướng dẫn sử dụng, phiếu bảo hành.
Làm gì: Tiếp nhận yêu cầu bảo hành qua, có mặt xử lý trong 3 ngày.
Thời hạn: Xem phần bảo hành bên dưới.
